PEMBERITAHUAN PERTANYAAN JAWAB LISAN DEWAN RAKYAT
MESYUARAT PERTAMA, PENGGAL KELIMA
PARLIMEN KEEMPAT BELAS 2022
PERTANYAAN : LISAN
DARIPADA : TUAN KHOO POAY TIONG [KOTA MELAKA]
SOALAN
TUAN KHOO POAY TIONG [ KOTA MELAKA ] minta MENTERI KANAN KERJA RAYA menyatakan status dan perancangan projek naik taraf dan baik pulih bangunan Parlimen Malaysia Fasa 2C(II), termasuk pecahan kos untuk projek tersebut.
JAWAPAN
Tuan Yang Di-Pertua,
Untuk makluman Ahli Yang Berhormat, Cadangan Kerja-Kerja Naik Taraf Dan Baik Pulih Bangunan Parlimen Malaysia Fasa 2C (II) telah bermula di tapak pada 14 Julai 2021 dan dijangka siap pada 8 Januari 2025. Kos projek adalah sebanyak Ringgit Malaysia: Seratus Lima Belas Juta (RM115 juta) dan status semasa kemajuan fizikal adalah enam perpuluhan empat empat peratus (6.44%), iaitu dua perpuluhan lima satu peratus (2.51%) mendahului jadual.

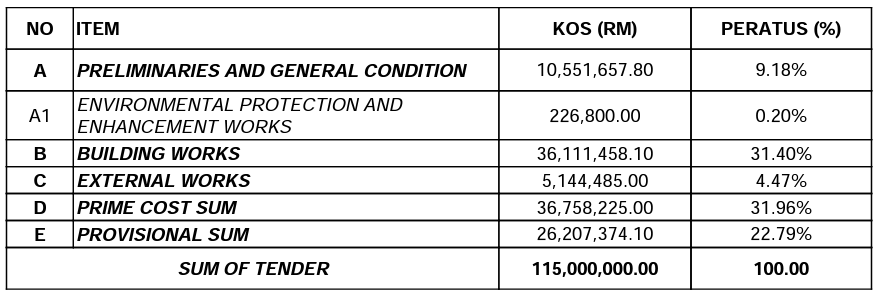

Berikut adalah pecahan kos projek tersebut:

Sekian, terima kasih.
